小阀门儿今日资讯:丰宁换流站工程阀厅钢柱吊装超前7天完成,下面一起来看详细资讯报道: 9月8日,鄂电监理的张北柔性直流电网±500千伏丰宁换流站工程柔直极一、极二阀厅钢柱吊装全部完成。
丰宁换流站工程阀厅钢柱吊装超前7天完成

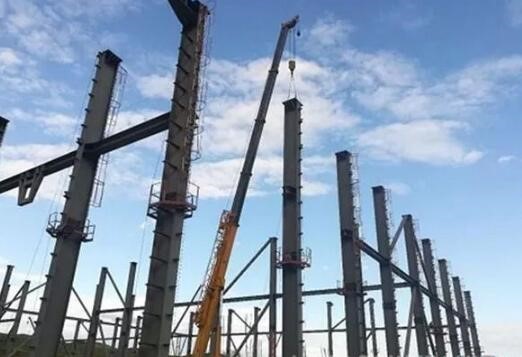

张北柔性直流±500kV丰宁换流站工程柔直极一、极二阀厅总建筑面积达16802平方米、柱顶标高较高24.02米。整个阀厅钢柱共126根,钢梁和支撑共100根,总计约1300吨。钢柱分上下两节安装、中间高强螺栓连接。本次钢结构吊装单根钢柱截面大(H1200*600),重量重(约9吨),就位难度高(较高柱顶标高24.02米),较大柱长16.5米,且钢柱需要空中对接精度要求高是施工过程中的重点和难点。
为确保阀厅钢柱吊装的顺利进行,设计院监理部严格审查了《钢结构安装专项施工方案》等指导性文件,在钢柱吊装前要求施工单位对钢结构安装专项施工方案进行安全技术交底,通过3D动画播放的方式对施工人员进行技能专项培训,讲解钢结构吊装的工艺原理、质量要求和应该注意的安全质量问题等。
钢柱吊装从7月13首基吊装到9月8日全部吊装完毕共耗时57天,对比节点工期,超前完成施工任务7天。
设计院监理部在此过程中,严格执行安全旁站,质量专监每日现场巡视抽检控制工艺质量。此次阀厅钢柱吊装完成为接下来的阀厅网架顶升施工奠定了坚实的基础,监理部将以本次钢柱吊装的完成为契机,对各项工作认真组织、超前策划,以严谨科学的管理服务业主,争创国家优质工程。
本次工程的提前完成离不开各部门的协同工作,今天给大家分享的丰宁换流站工程阀厅钢柱吊装超前7天完成资讯到这里就结束了,想看更多焦点资讯的朋友请继续关注阀门网。
